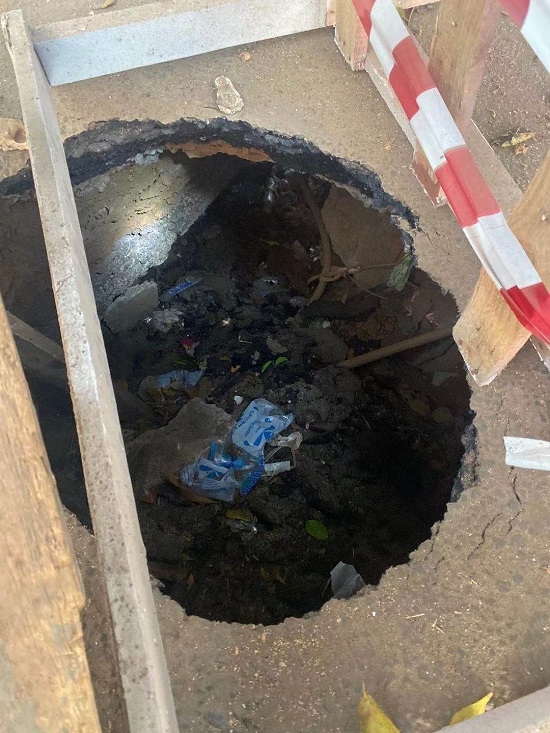

2021年4月9日,几内亚工程部要求我公司紧急维修科纳克里市Ratoma区一处塌陷涵洞。分公司将此任务安排给科纳克里市政项目组,项目组在接到任务的当天晚上,召开了施工前动员会。何俊经理在会上介绍了施工的具体方案,并要求在最短的时间内,保质保量完成指定任务,还强调了此区域车流较密集,周边居民楼林立,在施工前要把安全防范措施落实到位,如用警戒线划定施工区,安排人员配合警察分流车辆等工作。

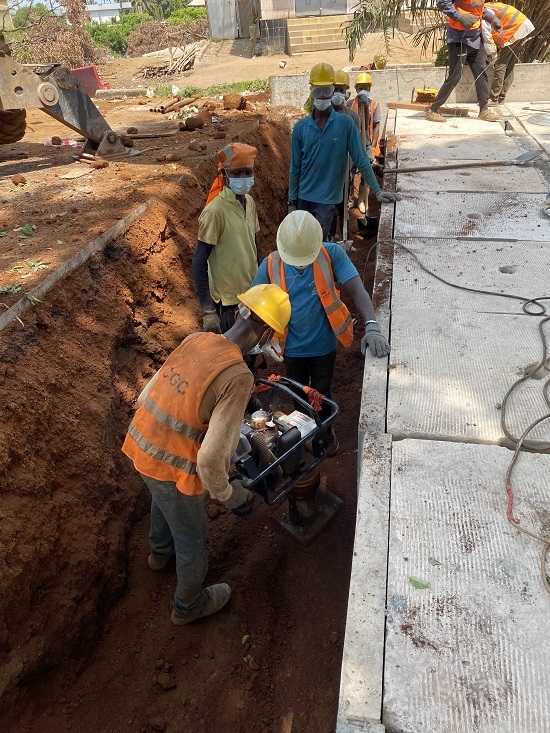

此项工程包括塌陷路面(11米x7米)和旧涵洞(9米x2米x1米)的拆除、旧边沟的清淤、废料的运输、引流池的建造、新箱涵预制件的安置、红土夯实回填,钢筋混凝土路面(30公分厚)的铺设、新边沟(45米)的开挖和相应预制件的安置,以及自来水网的重新铺设等。工程虽小,但五脏俱全。

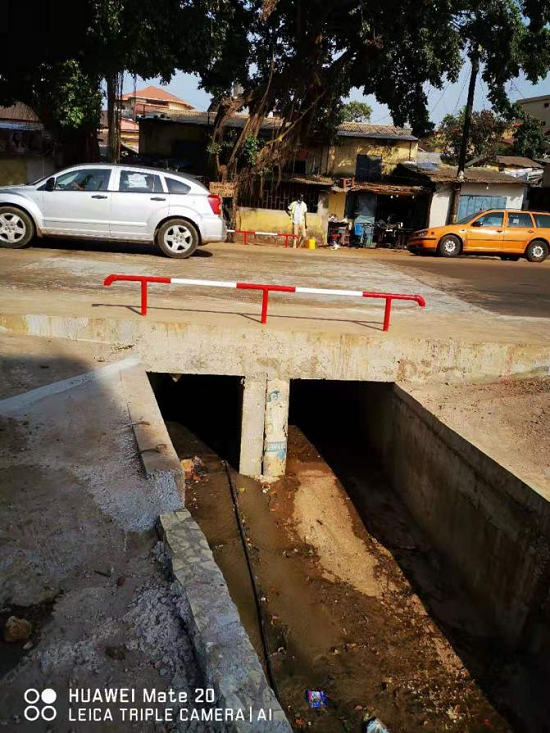

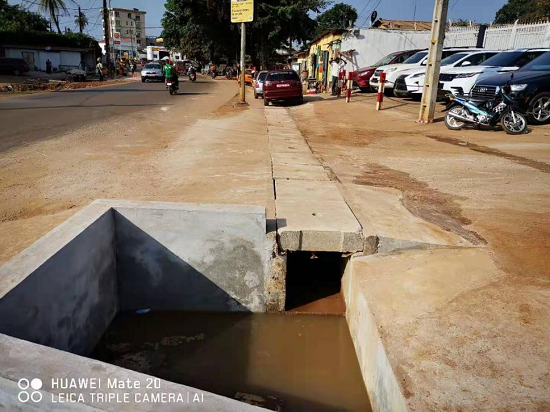

2021年4月10日上午7点整正式开工,经过加班加点、紧锣密鼓地施工,于2021年4月11日晚9点,结束了新箱涵安置和钢筋混凝土路面铺设工作。在随后钢筋混凝土路面保养的5天里,又陆续完成了旧边沟的清淤、新边沟和导流池的建造等剩余工作。最终,此项工程于2021年4月17日上午8点顺利通过验收并通车。
经过此役,几内亚工程部对我公司的施工效率和质量给与了高度评价,并为我司提前确保道路通车,从而缓解了市区的交通压力表示感谢。
